时代城工程进度通报--致美的时代城业主的一封家书
扫描到手机
楼盘动态
来源:邯郸置家网
发布日期:2017-08-03 09:36
字号:T|T
摘要:每一位购房者都希望自己能够尽早地住进新房,过上幸福美满的日子,你是不是特别想知道自己的新家现在是什么样子呀?今天小美就为你带来了美的时代城最新的施工进度图,赶紧来看一下吧!
每一位购房者都希望自己能够尽早地住进新房,过上幸福美满的日子,你是不是特别想知道自己的新家现在是什么样子呀?今天小美就为你带来了美的时代城最新的施工进度图,赶紧来看一下吧!
美的时代城一期

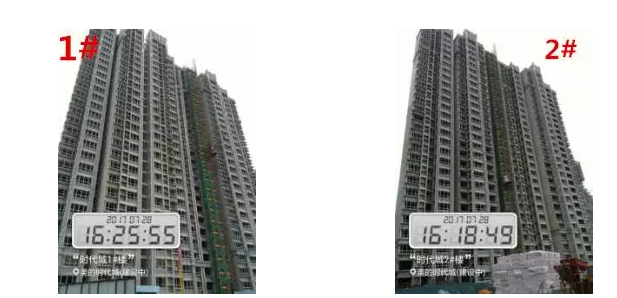

1号楼主体封顶,砌筑完成,抹灰完成,铝窗窗框层安装完成90%,地面施工完成50%

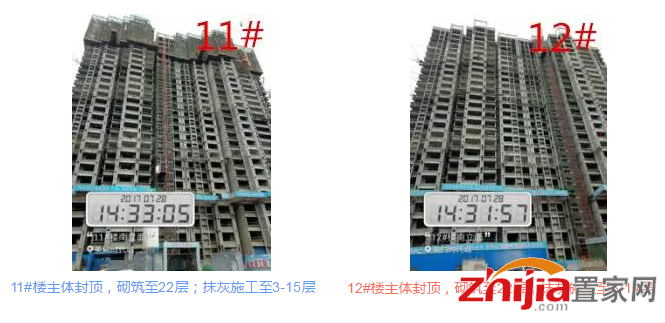

2号楼主体封顶,砌筑完成,抹灰完成,铝窗窗框层安装完成80%,地面施工完成90% ,防火门框开始大面积安装,室内电梯验收完成。

3号楼主体封顶,砌筑完成,抹灰完成,铝窗窗框层安装完成90%,地面施工完成90% ,室内电梯验收完成。

4号楼主体封顶,砌筑完成,抹灰完成,铝窗窗框层安装完成30%,地面施工完成50% ,室内电梯验收完成。
5号楼主体封顶,砌筑完成,抹灰完成,铝窗窗框21-27层安装完成30%,公装样板完成,卫生间防水完成80%,地暖施工完成40%,地面施工完成25%。

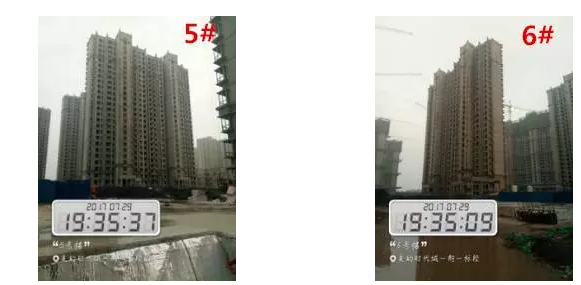

6号楼主体封顶,砌筑完成,抹灰完成95%,铝窗窗框21-27层安装完成30%,公装样板完成,卫生间防水完成80%,地暖施工完成40%,地面施工完成25%。

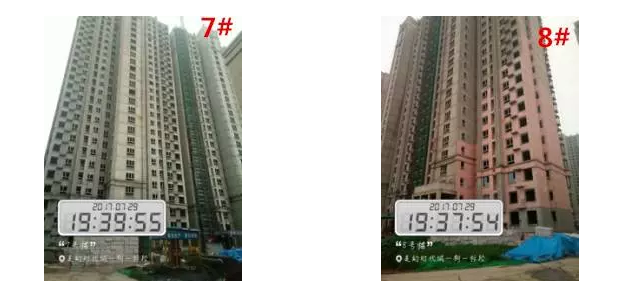

7号楼 主体封顶,砌筑完成,抹灰完成95%,铝窗窗框21-27层安装完成30%,公装样板完成,卫生间防水完成80%,地暖施工完成40%,地面施工完成25%。

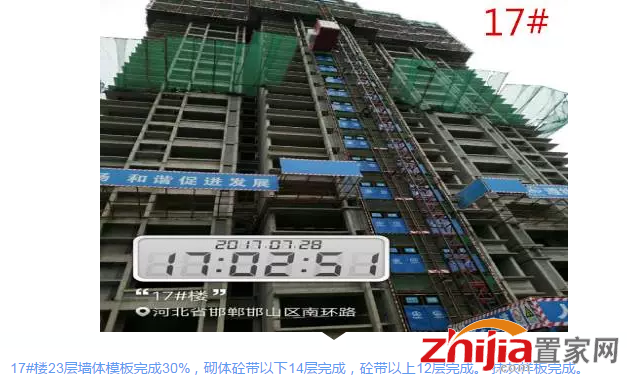

8号楼主体封顶,砌筑完成,抹灰至21层,铝窗窗框21-27层安装完成30%,公装样板完成,卫生间防水完成80%,地暖施工完成40%,地面施工完成25%。
相关阅读
-
支持 0票
-
努力 0票
-
雷人 0票
-
无聊 0票
-
难过 0票
-
愤怒 0票
精彩组图
-
去年百强房企普遍...
3月16日,由中国房地产TOP10研...[详情]
- 习近平新年警告:不能“上演霸王别姬的悲剧”
- 铁总:热门车票非固定 需求下降时验证码自动取消
- 房贷成明年监管重点 区别对待自住和投机型购房
- 19省下调工资基准线 工资还涨不涨?
- 河北全力应对雾霾 3天查处37个环境问题
- 3年后河北建成“环京津一小时鲜活农产品流通圈”
- 房地产泡沫风险最大的六个城市 房价涨这么猛!
- “7·23”东北虎致游客伤亡事件调查结果:不属于生产安全责任事故
- 一季度全国综合地价上升近一成 土地供应下降0.2%
- 1邯郸碧水倾城营销中心1月7日耀世开放
- 2国瑞置业 | 先睹为快!2018年春晚海选精彩抢先看!
- 32018,从买房开始!
- 4谢谢了我的家 | 鲁迅:忘掉我,管自己去生活
- 5开路架桥启新局——2018年邯郸重点工作展望
- 6邯郸全市扶贫领域腐败和作风问题专项治理工作推进会召开
- 7国瑞瑞城,我们的家
- 8明珠1号新年大优惠 首付12万买三居
- 9邯郸客运中心站16日正式启用
- 10良友·锦园2018年工程进度播报
